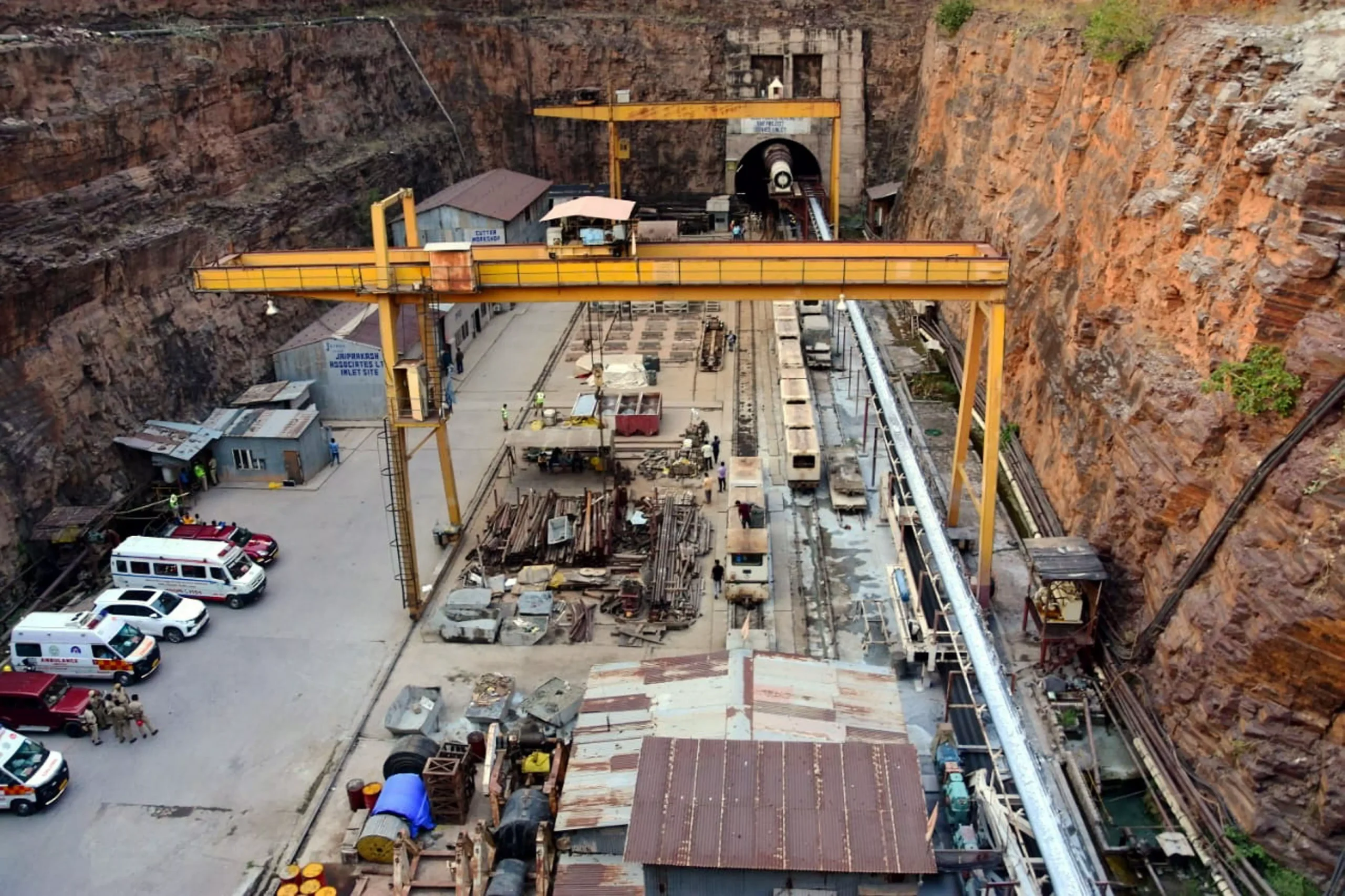

శ్రీశైలం ఎడమగట్టు కాలువ (ఎస్ఎల్బీసీ) సొరంగ మార్గం నిర్మాణంపై మంత్రివర్గం గతంలో రెండు సంవత్సరాల్లో పూర్తి చేసే లక్ష్యంతో సానుకూల నిర్ణయం తీసుకున్నప్పటికీ, నిర్మాణ సంస్థ తమ డిమాండ్లను ముందుగా వేస్తూ పని ముందుకు వెళ్ళకుండా నిరీక్షిస్తోంది. ప్రాజెక్టు మధ్యలో ఆగిపోకుండా ఉండేందుకు గుత్తేదారుకు చెల్లించే మొత్తంలో 30 శాతం ముందస్తుగా ఇచ్చే నిబంధన, అలాగే బ్యాంక్ గ్యారంటీ అవసరాన్ని మంత్రివర్గం ఆమోదించింది. అయితే ఈ నిబంధన ఫైనాన్షియల్ ఫ్లోపై ప్రభావం చూపుతుందని నిర్మాణ సంస్థ పేర్కొంది. జయప్రకాశ్ అసోసియేట్స్పై ఎన్సీఎల్టీలో కేసు ఉన్నందున, బిల్లులు ఎస్క్రో ఎకౌంట్ ద్వారా చెల్లించాలని నీటిపారుదల శాఖ ప్రతిపాదించింది, దీనికి మంత్రివర్గం ఆమోదం తెలిపింది. అయితే ఈ ఎకౌంట్ తెరవడంలో జాప్యం ఉన్న కారణంగా, పాత ఖాతాకే రూ.130 కోట్ల పైగా చెల్లించాలని నిర్మాణ సంస్థ కోరింది. ఇంజినీర్లు దీన్ని ప్రభుత్వ నిర్ణయానికి వ్యతిరేకంగా భావిస్తూ సానుకూలత వ్యక్తం చేయలేదు.
9.8 కి.మీ. సొరంగం ఇంకా పెండింగ్లో ఉంది:
2005లో టన్నెల్ బోరింగ్ మిషన్ (టీబీఎం) ద్వారా ఎస్ఎల్బీసీ సొరంగం తవ్వే పని జయప్రకాశ్ అసోసియేట్స్కి కేటాయించబడింది. అప్పటినుండి టీబీఎంలలో సమస్యలు, శ్రీశైలం వద్ద వరదల కారణంగా సొరంగంలో నీళ్లు రావడం, 2025 ఫిబ్రవరిలో సొరంగం కూలి ఎనిమిది మంది మృతి చెందడం వంటి సమస్యలు ఎదురయ్యాయి. రెండు దశాబ్దాల కాలంలో కూడా 9.8 కి.మీ. సొరంగం తవ్వకపోవడం ఇప్పుడు పెండింగ్లో ఉంది. పనికి అప్పటికే రూ.2,299 కోట్లు, తర్వాత 2017లో రూ.3,152.72 కోట్లు, 2025లో రూ.4,637 కోట్ల పరిపాలనా అనుమతులు మంజూరు అయ్యాయి.
అడ్వాన్స్డ్ టెక్నాలజీతో పనులు:
ఫిబ్రవరిలో జరిగిన ప్రమాదం తర్వాత టీబీఎం ద్వారా పని చేయడం సులభం కాక, నిర్మాణ సంస్థ అడ్వాన్స్డ్ టెక్నాలజీ ఉపయోగించి పూర్తి చేయాలని ముందుకొచ్చింది. ప్రభుత్వం దీనికి అంగీకరించింది, కానీ అదనపు చెల్లింపులు అవసరం లేకుండా, మిగిలిన మొత్తం వద్దే పని చేయాలని నిర్ణయించింది. నిర్మాణ సంస్థ అండర్టేకింగ్ ఇచ్చి ఒప్పుకుంది.
ఎస్క్రో ఖాతా, చెల్లింపులు:
జయప్రకాశ్ అసోసియేట్స్కి నేషనల్ కంపెనీస్ లా ట్రిబ్యునల్లో కేసు ఉన్న కారణంగా, బిల్లులు ఎస్క్రో ఎకౌంట్లో చెల్లించాల్సి ఉంది. మంత్రివర్గం ఆమోదించినప్పటికీ, ఖాతా తెరవడంలో జాప్యం ఉందని, పాత ఖాతాకు చెల్లించాలని నిర్మాణ సంస్థ కోరింది. ఇంజినీర్లు దీనిని అంగీకరించలేకపోయారు. దీనివల్ల ప్రభుత్వం నిర్ణయానికి వ్యతిరేకంగా ప్రవర్తించినట్లు సూచనలున్నాయి. ఇరువై రోజులు గడిచినా పని ఇంకా ముందుకు సాగడం లేదు అని నీటిపారుదల శాఖలో సమాచారం ఉంది.
